3月25日,在宝鸡—硖石Ⅲ回330千伏线路工程施工现场,数十名施工人员分工协作,高空塔架上附件安装精准有序,工程建设稳步推进。

宝鸡南部电网优化工程是国网陕西省电力有限公司、国网宝鸡供电公司年度重点攻坚任务,也是服务宝鸡经济社会高质量发展、夯实关中西部电力保障根基的关键民生工程。

工程涵盖4个单项工程,围绕750千伏宝鸡变电站、330千伏渭滨变电站、硖石变电站及线路工程展开,对完善区域电网网架、筑牢电力安全防线具有重要意义。

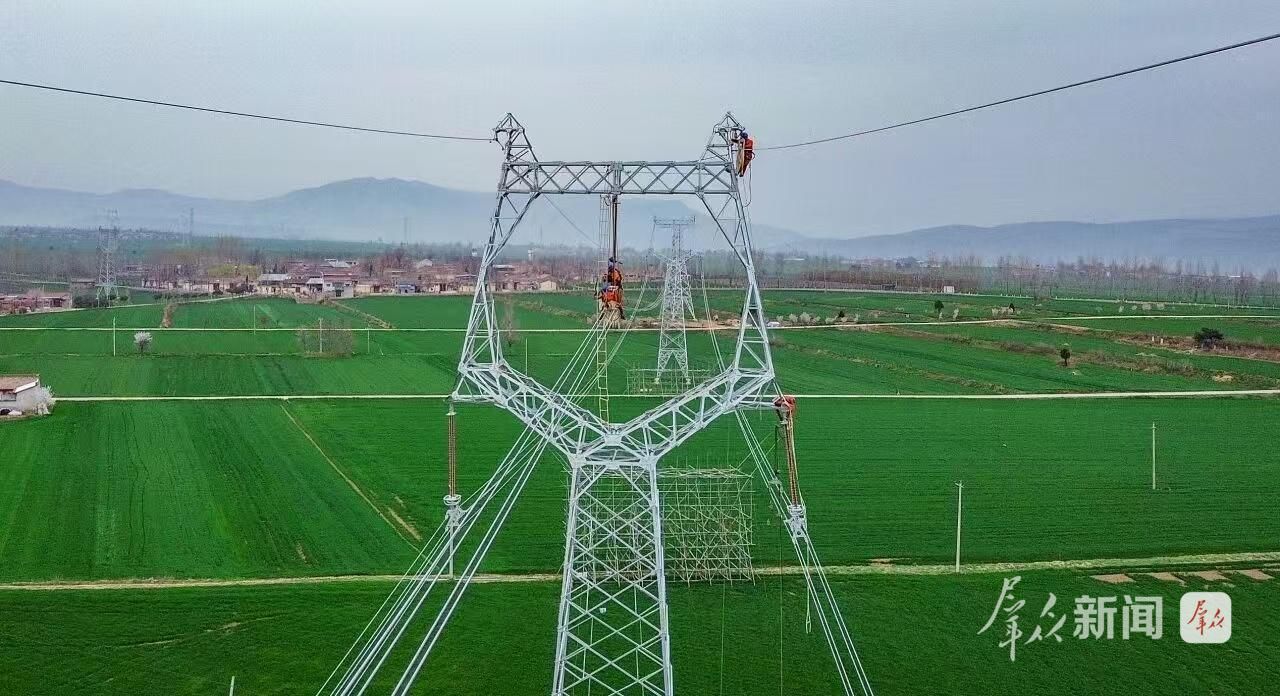

图为宝鸡—硖石Ⅲ回330千伏线路工程施工现场。

该工程投运后,不仅能有效限制宝鸡750千伏变330千伏侧短路电流水平,提高供电能力,还能解决大负荷方式下部分330千伏双回线路不能满足N-1校核的问题,为宝鸡先进制造业发展、民生用电保障、乡村振兴提供有力支撑。

工程线路部分包含4个子项,途经凤翔区、陈仓区、金台区、渭滨区。自2025年6月开工以来,分阶段稳步实施。第一阶段投运任务涵盖118基铁塔、44.3公里线路,3月20日完成组塔转序,全面进入架线施工关键阶段。目前组塔、架线双线并行,各项工序按节点高效推进,计划7月4日完成第一阶段投运目标。

“这个项目与常规新建线路工程相比更为特殊。一方面涉及750千伏宝鸡变外线路改接,方案复杂、协调难度大;另一方面部分作业涉及铁路、公路跨越,对施工组织、技术措施和安全管理提出更高要求。”国网宝鸡供电公司南部电网优化工程业主项目经理上官原野介绍。

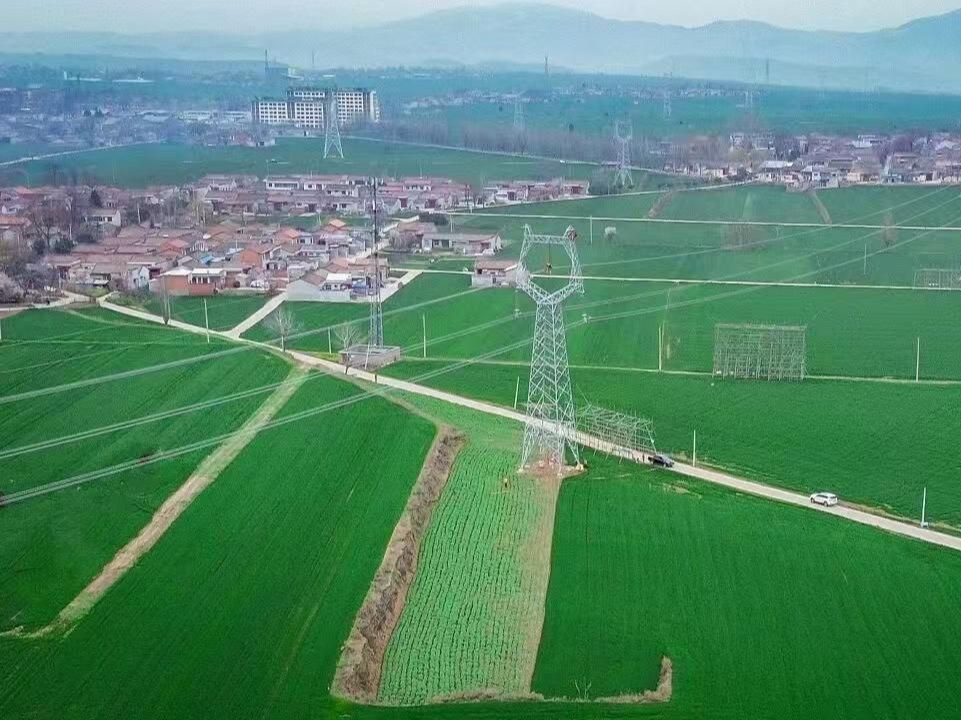

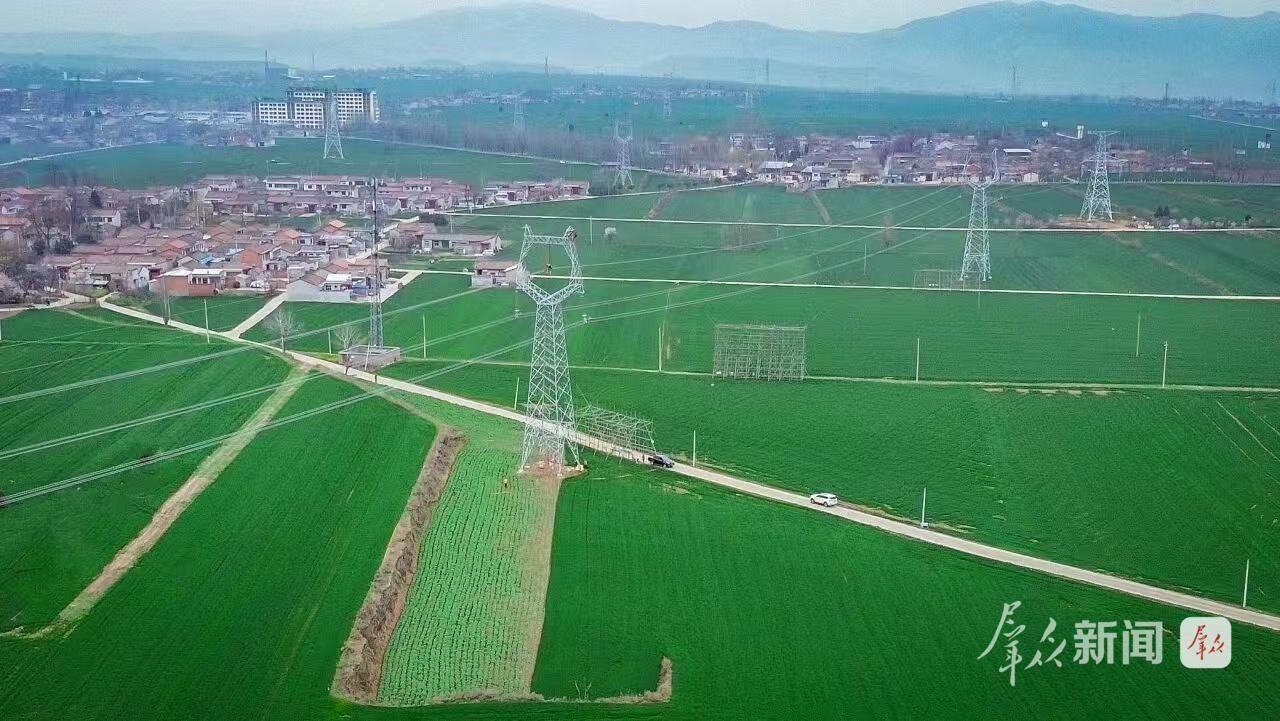

图为宝鸡—硖石Ⅲ回330千伏线路工程施工现场。

当前正值施工黄金季节,工程投入3个组塔班组、2个架线班组、1个跨越架班组,单日作业人数超过150人。现场由业主项目部牵头,严格执行安全技术措施,围绕作业流程、工序衔接和安全风险点开展全过程管控,在大量机械化作业、高空作业中,严格落实“四双”管理,做到“四个管住”,确保风险作业可控在控,稳步推进工程建设。
